Budowa domu rzadko zaczyna się od koparki. Najpierw trzeba sprawdzić, co wolno postawić na działce, jakie dokumenty będą potrzebne i czy inwestycja ma sens techniczny jeszcze zanim pojawi się projekt. Właśnie dlatego odpowiedź na pytanie o to, od czego zacząć budowę domu, prowadzi najpierw przez formalności, a dopiero później przez ekipy, materiały i harmonogram robót.

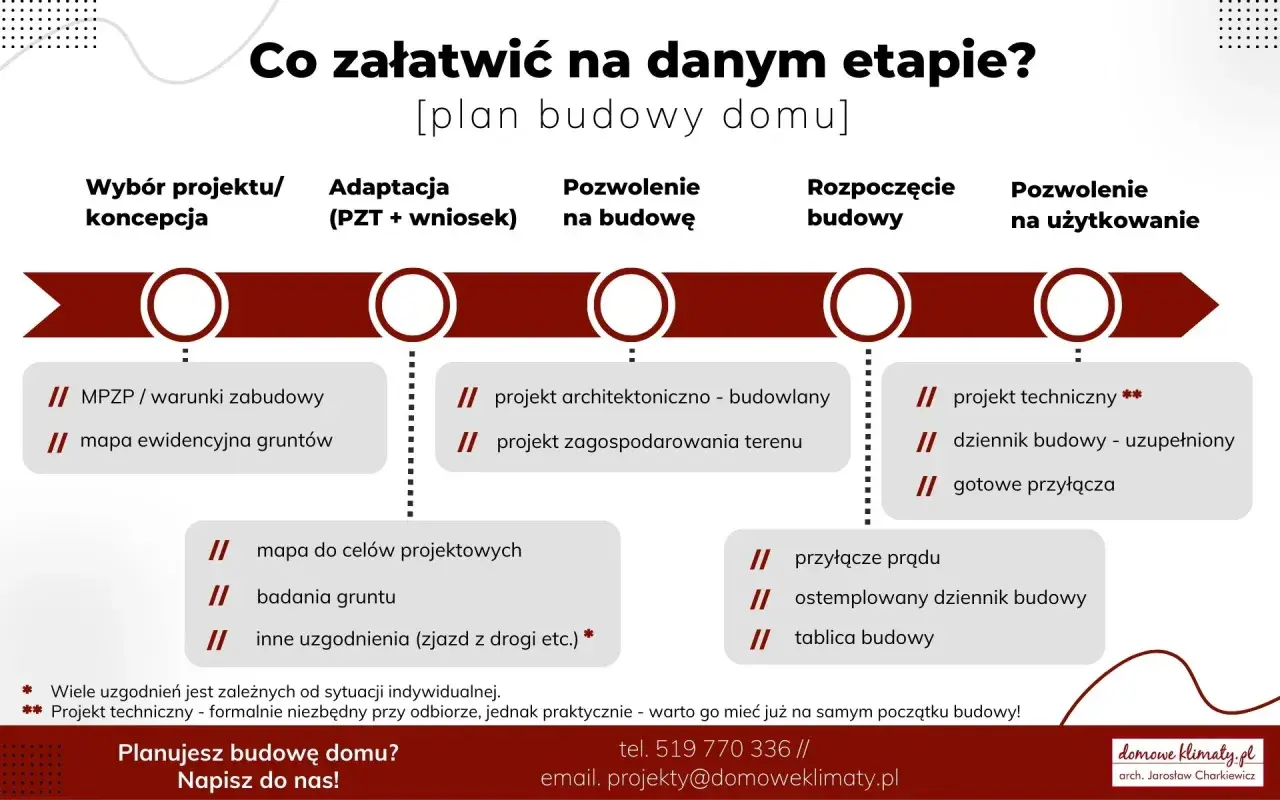

Najważniejsze kroki na starcie inwestycji
- Sprawdź MPZP, warunki zabudowy i plan ogólny gminy, zanim zamówisz projekt.
- Zweryfikuj księgę wieczystą, dostęp do drogi, media i ewentualne ograniczenia dla działki.
- Zamów mapę do celów projektowych oraz wstępną ocenę gruntu, bo bez nich projekt zwykle staje w miejscu.
- Przygotuj komplet dokumentów do procedury: prawo do dysponowania nieruchomością, uzgodnienia i załączniki wymagane przez urząd.
- Wybierz właściwą ścieżkę formalną: pozwolenie na budowę albo zgłoszenie, jeśli inwestycja się kwalifikuje.
- Ustal od razu projektanta, kierownika budowy i geodetę, żeby nie blokować później startu robót.

Zacznij od działki, nie od katalogu projektów
Najczęściej to działka ustawia cały proces, a nie odwrotnie. Jeśli teren ma własne ograniczenia planistyczne, słaby dojazd albo problematyczny grunt, nawet bardzo dobry projekt będzie wymagał przeróbek. Z mojej perspektywy pierwszy ruch powinien być prosty: sprawdzenie, czy na działce da się legalnie i sensownie postawić taki dom, jaki planujesz.

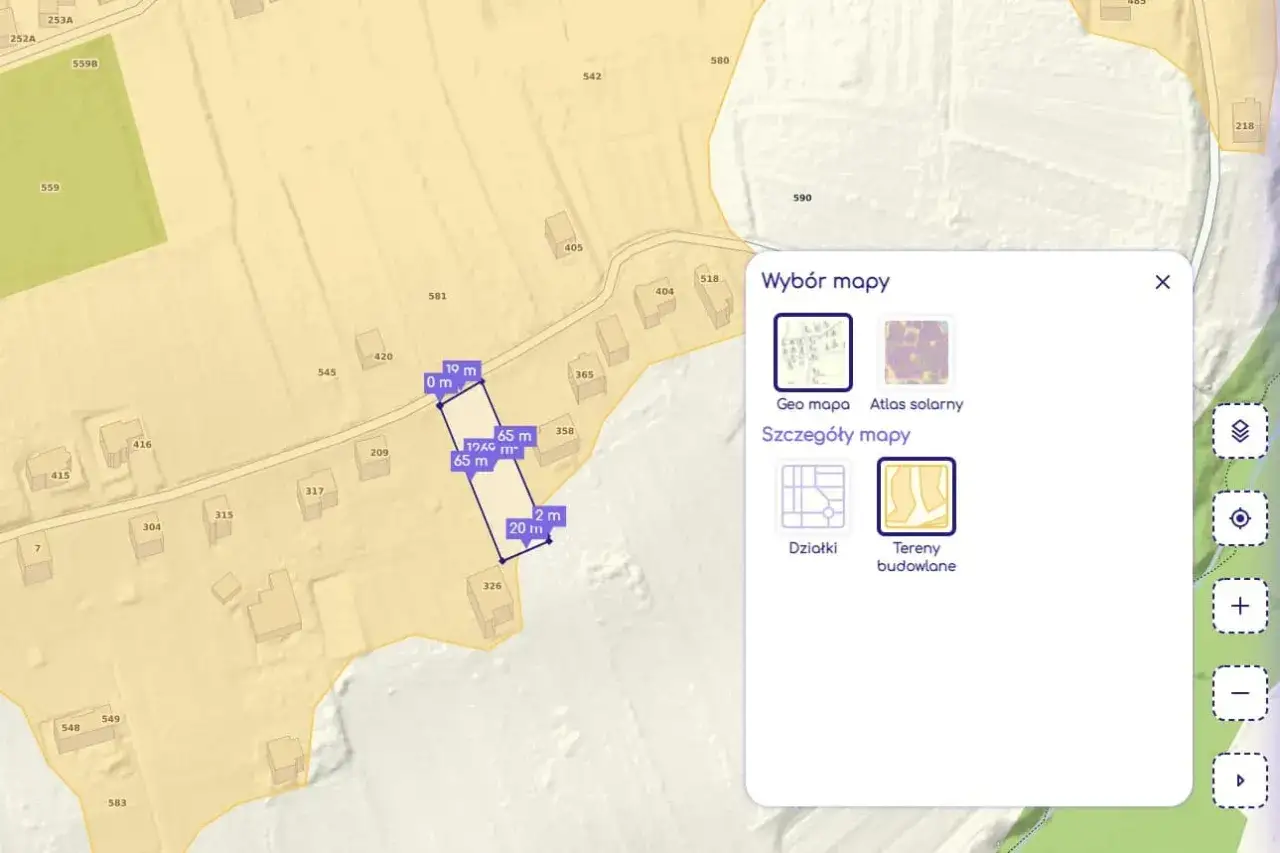

Na początku patrzę na trzy rzeczy. Po pierwsze, na miejscowy plan zagospodarowania przestrzennego albo decyzję o warunkach zabudowy. Po drugie, na stan prawny działki, czyli księgę wieczystą, ewentualne służebności i dostęp do drogi publicznej. Po trzecie, na praktyczne ograniczenia terenu: kształt parceli, spadek, sąsiedztwo, media i to, czy grunt nie wymaga dodatkowych zgód, na przykład przy działkach rolnych lub leśnych.W 2026 r. warto sprawdzić także plan ogólny gminy, bo porządkuje on zasady wydawania decyzji planistycznych. Jeśli działka nie ma MPZP, nie wystarczy myśleć tylko o warunkach zabudowy w oderwaniu od tego dokumentu. Pomocny bywa też publiczny raport o działce, bo pozwala szybko zobaczyć podstawowe dane o terenie i wychwycić ryzyka zanim wydasz pieniądze na projekt.
Gdy działka przejdzie ten pierwszy test, można przejść do dokumentów, które otwierają drogę do projektu i wniosku.
Przygotuj dokumenty, które projektant i urząd sprawdzają jako pierwsze
Tu najczęściej pojawia się pierwszy realny przestój. Inwestor myśli o bryle domu, a projektant potrzebuje danych o działce, gruncie i formalnym statusie terenu. Bez tego projekt jest tylko ładną koncepcją, a nie dokumentacją gotową do złożenia.
| Dokument lub sprawdzenie | Po co jest | Kiedy zwykle jest potrzebne |
|---|---|---|
| Prawo do dysponowania nieruchomością na cele budowlane | Potwierdza, że możesz legalnie budować na działce | Zawsze |
| Mapa do celów projektowych | Stanowi podstawę do usytuowania domu, przyłączy i zagospodarowania terenu | Przed projektem budowlanym |
| Wypis i wyrys z MPZP albo decyzja WZ | Określa, co wolno wybudować i w jakich parametrach | Na początku przygotowań |
| Opinia geotechniczna | Pokazuje warunki gruntu i pomaga dobrać fundamenty | Najlepiej przed projektem lub adaptacją |
| Warunki przyłączenia mediów | Ustala, czy i jak podłączyć wodę, prąd, kanalizację, gaz lub ciepło | Wcześnie, zanim zamkniesz projekt instalacji |
| Pełnomocnictwo i opłata skarbowa | Potrzebne, gdy sprawę prowadzi ktoś za ciebie albo część domu ma mieć funkcję inną niż mieszkaniowa | Tylko w razie potrzeby |
Jeśli mam wskazać dwa dokumenty, które najczęściej ratują harmonogram, to są to mapa do celów projektowych i decyzja planistyczna. Bez nich architekt pracuje na domysłach, a to prawie zawsze kończy się poprawkami. Dobrze jest też od razu zamówić badania gruntu, bo oszczędzanie na geotechnice potrafi wrócić w postaci droższych fundamentów.
Jeśli dokumenty są kompletne, następny krok sprowadza się już do wyboru właściwej procedury: pozwolenia albo zgłoszenia.
Wybierz właściwą ścieżkę formalną, bo ona ustawia cały harmonogram
Jak podaje GUNB, co do zasady roboty budowlane rozpoczyna się na podstawie decyzji o pozwoleniu na budowę, a wyjątki wynikają z Prawa budowlanego. To ważne, bo od wybranej procedury zależy liczba załączników, moment startu robót i to, jak bardzo urząd będzie kontrolował inwestycję.
| Ścieżka | Kiedy ma sens | Co zmienia w praktyce |
|---|---|---|
| Pozwolenie na budowę | Standardowa budowa domu, zwłaszcza gdy obszar oddziaływania wykracza poza działkę | Więcej dokumentów, formalna decyzja urzędu, konieczność pilnowania ważności pozwolenia |
| Zgłoszenie budowy | Inwestycje, które spełniają warunki przewidziane przepisami | Uproszczony tryb, ale nadal potrzebny jest pełny zestaw dokumentów projektowych |
| Dom do 70 m² na zgłoszenie | Wolno stojący, maksymalnie dwukondygnacyjny dom na własne potrzeby mieszkaniowe | Krótka procedura, ale tylko wtedy, gdy obszar oddziaływania mieści się w całości na działce |
Według gov.pl, w uproszczonej procedurze dla domu do 70 m² urząd ma 21 dni, a w pozostałych przypadkach 90 dni. To brzmi atrakcyjnie, ale nie jest rozwiązaniem dla każdej działki. Jeśli obszar oddziaływania domu wychodzi poza granicę parceli, zgłoszenie odpada i trzeba iść w pozwolenie. W praktyce to właśnie ten detal najczęściej przesądza o wyborze ścieżki.
Warto pamiętać jeszcze o jednej rzeczy: pozwolenie na budowę traci ważność po 3 latach, jeśli budowy nie rozpoczniesz albo przerwiesz ją na dłużej niż 3 lata. Ja traktuję to jak twardy termin organizacyjny, a nie formalność do odhaczenia. Gdy procedura jest już wybrana, trzeba domknąć projekt i ludzi, którzy będą go prowadzić.
Dopnij projekt i zespół, zanim zamówisz ekipę
Tu często pojawia się pokusa, żeby najpierw wybrać ekipę, a dopiero potem dopasować do niej resztę. To zła kolejność. Najpierw powinien powstać projekt zgodny z działką i formalnościami, a dopiero później można bezpiecznie rozmawiać o wykonawstwie. W przeciwnym razie każda zmiana kosztuje podwójnie: raz w papierach, drugi raz na budowie.
Rola projektanta
Projektant lub architekt dopasowuje budynek do działki, przepisów i ograniczeń planistycznych. To on składa w jedną całość usytuowanie domu, funkcję pomieszczeń, dach, odległości od granic i rozwiązania techniczne, które później muszą zgadzać się z urzędem oraz wykonawcą. Jeśli działka jest nietypowa, właśnie na tym etapie najłatwiej wykryć problem.
Rola geodety i kierownika budowy
Geodeta przygotowuje mapę do celów projektowych, a później wytycza budynek w terenie. Kierownik budowy odpowiada za prowadzenie robót, dziennik budowy i zgodność prac z projektem. Bez niego start inwestycji bywa chaotyczny, a później trudno udowodnić, że wszystko przebiegało zgodnie z przepisami.
Przeczytaj również: Czy można palić gałęzie na wsi - Jak uniknąć mandatu 5000 zł?
Przyłącza i media
Przyłącza planuję równolegle, a nie na samym końcu. Prąd, woda, kanalizacja, gaz czy ciepło mogą wymagać osobnych ustaleń i własnej kolejności działań, więc warto je uruchomić wcześniej, zanim zamkniesz projekt instalacji. Najgorszy wariant to dom już formalnie gotowy, ale bez realnej możliwości podłączenia mediów w rozsądnym terminie.
Jeśli zespół jest ustalony, zostaje policzenie kosztów i kolejności działań, żeby budowa nie zatrzymała się po pierwszym etapie.
Policz budżet i kolejność zadań, zanim podpiszesz pierwsze umowy
Na starcie inwestycji najłatwiej przecenić sam projekt i niedoszacować formalności. W praktyce to właśnie dokumentacja, geodezja i badania gruntu potrafią zaskoczyć, bo nie są widowiskowe, a bez nich nic dalej nie ruszy. Poniżej podaję orientacyjne widełki, z którymi zwykle warto się liczyć w 2026 r. przy domu jednorodzinnym.
| Pozycja | Orientacyjny koszt | Co najbardziej wpływa na cenę |
|---|---|---|
| Mapa do celów projektowych | 400-2500 zł | Region, wielkość działki, złożoność pomiaru |
| Badania geotechniczne | 1000-3000 zł | Liczba odwiertów, warunki gruntu, dojazd do działki |
| Projekt gotowy | 2000-8000 zł | Renoma pracowni, standard projektu, zakres dokumentacji |
| Adaptacja projektu gotowego | 2500-7000 zł | Ilość zmian, dopasowanie do działki, instalacje i fundamenty |
| Wytyczenie budynku i obsługa geodezyjna | 800-2500 zł | Rodzaj terenu, liczba wizyt, zakres prac geodety |
Ja bym szczególnie uważał na trzy błędy. Pierwszy to kupowanie projektu przed sprawdzeniem działki, bo potem trzeba go ratować adaptacją. Drugi to zamawianie ekipy przed zamknięciem formalności, co zwykle kończy się przestojem i nerwowym poprawianiem terminów. Trzeci to ignorowanie gruntu, bo słaba nośność albo wysoki poziom wód gruntowych potrafią zmienić fundamenty, a więc i koszt całego domu.
W praktyce sama ścieżka formalna i dokumentacyjna zajmuje zwykle od kilku tygodni do kilku miesięcy, zależnie od tego, czy działka jest prosta, czy wymaga dodatkowych uzgodnień. Im wcześniej zamkniesz plan miejscowy, geotechnikę i mapę, tym szybciej wejdziesz w etap, na którym decyzje są już wykonawcze, a nie wyłącznie papierowe. To właśnie oszczędza najwięcej czasu i pieniędzy.
Najwięcej zyskuje ten, kto porządkuje formalności przed projektem
Budowa domu przyspiesza nie wtedy, gdy ktoś zaczyna dzwonić do ekip, tylko wtedy, gdy ma zamkniętą działkę planistycznie, skompletowane dokumenty i jasną ścieżkę formalną. Z mojej perspektywy najlepsza kolejność wygląda bardzo prosto: sprawdzenie działki, dokumenty, projekt, procedura urzędowa, dopiero potem wejście w teren. Jeśli ten porządek zostanie zachowany, większość opóźnień znika jeszcze przed pierwszą łopatą.
Najbardziej praktyczna rada jest taka, żeby nie traktować formalności jak uciążliwego dodatku do budowy. One są fundamentem całego procesu. Dobrze sprawdzona działka, poprawna decyzja planistyczna, komplet załączników i właściwi specjaliści to nie biurokracja dla samej biurokracji, tylko sposób na uniknięcie kosztownych poprawek, które później trudno odkręcić.
Jeśli mam zostawić jedną myśl na koniec, to tę: zanim wybierzesz projekt i ekipę, sprawdź, czy działka naprawdę pozwala zbudować dom, który chcesz postawić. To najkrótsza droga do spokojnego startu inwestycji.
