Rękojmia i gwarancja na budowie - jak chronić inwestycję?

Igor Wojciechowski 28 lipca 2026
Dwóch budowlańców pracuje na budowie. Jeden z nich używa piły stołowej, drugi obserwuje. Dbałość o detale zapewnia gwarancję na roboty budowlane.

Spis treści

Przy stanie surowym i konstrukcji najwięcej kosztują nie te usterki, które widać od razu, ale te ukryte w betonie, murze albo w źle wykonanym zbrojeniu. Dlatego przy umowie o roboty budowlane liczy się nie tylko jakość wykonania, lecz także to, jak opisano odpowiedzialność wykonawcy po odbiorze, czyli rękojmię i gwarancję. W praktyce dobrze ustawiona gwarancja na roboty budowlane ma chronić inwestora wtedy, gdy problem pojawi się dopiero po czasie, a nie w dniu zamknięcia budowy.

Najważniejsze wnioski dla inwestora i wykonawcy

  • Rękojmia działa z mocy prawa, a gwarancja jakości tylko wtedy, gdy została wyraźnie udzielona w umowie lub dokumencie gwarancyjnym.
  • Przy nieruchomości ochrona z rękojmi trwa co do zasady 5 lat od wydania obiektu.
  • W stanie surowym najgroźniejsze są wady konstrukcyjne: zbrojenie, beton, geometria i połączenia elementów.
  • Sam okres ochrony nie wystarczy, jeśli umowa nie określa terminu reakcji, sposobu zgłaszania wad i zakresu napraw.
  • Przy sporze decydują dowody: zdjęcia, protokół, korespondencja i opinia techniczna.

Rękojmia i gwarancja jakości to nie to samo

W sporach budowlanych najczęściej widzę jedno nieporozumienie: inwestorzy używają pojęć „gwarancja” i „rękojmia” zamiennie, choć to dwa różne mechanizmy. Rękojmia wynika z przepisów i działa niezależnie od tego, czy wykonawca chciał ją szeroko opisać w umowie. Gwarancja jakości jest natomiast dodatkowym zobowiązaniem, które trzeba dobrze spisać, bo jego zakres zależy od treści dokumentu.

Cecha Rękojmia Gwarancja jakości
Źródło Wynika z kodeksu cywilnego Wynika z umowy, karty gwarancyjnej albo oświadczenia wykonawcy
Czy działa automatycznie Tak, co do zasady działa z mocy prawa Nie, trzeba ją udzielić i opisać
Zakres Dotyczy wad obiektu, także tych ujawnionych później Obejmuje to, co zapisano w gwarancji
Czas trwania Przy nieruchomości zwykle 5 lat od wydania obiektu Ustalają strony, w praktyce często 36-60 miesięcy
Skutek Inwestor może domagać się usunięcia wady, obniżenia wynagrodzenia albo innych przewidzianych prawem działań Gwarant wykonuje obowiązki według warunków z dokumentu
Relacja między nimi Nie znosi gwarancji Nie wyłącza rękojmi, jeśli umowa nie stanowi inaczej w granicach prawa

To rozróżnienie ma znaczenie praktyczne: jeśli wykonawca daje krótką gwarancję, inwestor nie zostaje bez ochrony. Z drugiej strony sama długa gwarancja nie ratuje źle napisanej umowy, bo wtedy pojawia się spór o to, co dokładnie trzeba naprawić, w jakim terminie i na czyj koszt. I właśnie do tego przechodzę w kolejnym kroku - do tego, jak prawo działa przy samym obiekcie, a nie tylko przy papierach.

Co chroni inwestora przy stanie surowym i konstrukcji

Umowa o roboty budowlane ma własną logikę: wykonawca oddaje obiekt zgodny z projektem i zasadami wiedzy technicznej, a inwestor odbiera go i płaci wynagrodzenie. Gdy pojawiają się wady, kodeks odsyła do przepisów o umowie o dzieło, a to w praktyce uruchamia odpowiedzialność także za problemy ujawnione później, po odbiorze. Przy nieruchomości termin rękojmi wynosi 5 lat od wydania obiektu, więc ochrona nie kończy się razem z ostatnim dniem ekipy na budowie.

To ważne szczególnie przy stanie surowym otwartym i zamkniętym. W pierwszym wariancie część usterek widać szybko, bo elementy nośne są jeszcze odsłonięte. W drugim część błędów dopiero się maskuje, a potem wraca przy kolejnych robotach, po zalaniu, po zimie albo po obciążeniu konstrukcji. Z prawnego punktu widzenia liczy się jednak nie to, czy wada była widoczna na pierwszy rzut oka, tylko czy istniała w chwili wykonania albo wydania obiektu.

W praktyce oznacza to trzy rzeczy:

  • odbiór nie zamyka odpowiedzialności za wady ukryte;
  • protokoły częściowe pomagają rozliczać etap, ale nie zastępują oceny całego obiektu;
  • przy remontach budynków i budowli zasady stosuje się odpowiednio, więc sam fakt „remontu” nie osłabia ochrony inwestora.

Jeżeli wada dotyczy nośności, bezpieczeństwa albo zgodności z projektem, sprawa zwykle nie jest kosmetyczna. Na takim gruncie łatwo przejść od samego opisu przepisów do konkretnych błędów wykonawczych, a to właśnie one w praktyce uruchamiają roszczenia.

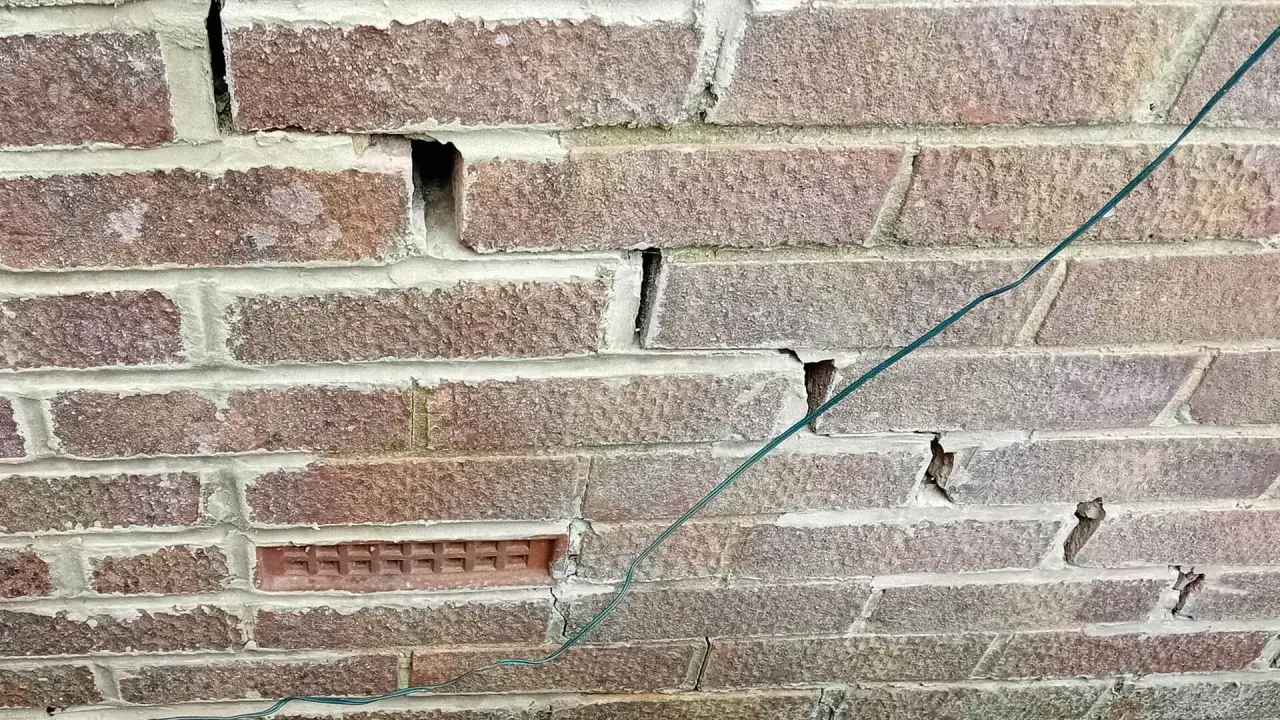

Pęknięcia w murze z cegły, które mogą wpłynąć na gwarancję na roboty budowlane. Widoczny fragment z zielonym drutem.

Jakie wady konstrukcyjne najczęściej uruchamiają odpowiedzialność wykonawcy

W stanie surowym nie każda rysa oznacza awarię, ale przy konstrukcji drobny objaw potrafi sygnalizować błąd na poziomie nośności albo geometrii. Ja zwykle dzielę takie problemy na cztery grupy: zbrojenie, beton, mur i połączenia między elementami. Jeśli wada dotyczy nośności, szczelności albo odchyłki od projektu, nie warto traktować jej jak kosmetyki.

  • Błędne zbrojenie - za mała średnica, zły rozstaw albo zbyt mała otulina zbrojenia, czyli warstwa betonu chroniąca stal przed korozją.
  • Pęknięcia stropu lub ścian nośnych - mogą wynikać z osiadania, skurczu betonu albo złego prowadzenia robót; istotne jest, czy rysa pracuje i czy powiększa się po obciążeniu.
  • Odchyłki geometryczne - ściany uciekające z pionu, nierówne wysokości kondygnacji albo krzywe osie utrudniają dalsze prace i często generują kosztowne poprawki.
  • Źle wykonane wieńce, nadproża i słupy - to elementy, które przenoszą obciążenia; ich naprawa po zamknięciu stanu surowego bywa droga i kłopotliwa.
  • Wilgoć i przecieki - w surowym otwartym problem nie zawsze widać od razu, ale po deszczu albo po zimie ujawniają się miejsca, w których budynek nie jest szczelny.
  • Brak zgodności z projektem - nawet jeśli element „trzyma”, może być wykonany inaczej niż uzgodniono, a to już jest wada kontraktowa, nie tylko techniczna.

W takich sprawach decyduje nie sam opis usterki, lecz jej wpływ na całą konstrukcję. Rysa w tynku może być drobiazgiem, ale rysa w ścianie nośnej, która powiększa się po kilku tygodniach, wymaga już zupełnie innego podejścia. To dlatego umowa powinna być napisana tak, by nie zostawiać inwestora z samym ogólnikiem „naprawimy w razie potrzeby”.

Jak ustawić ochronę w umowie, żeby działała w praktyce

Najwięcej sporów nie bierze się z samej wady, tylko z niedoprecyzowanej umowy. Z doświadczenia wiem, że inwestorzy zbyt rzadko rozdzielają odpowiedzialność za robociznę, materiały i elementy dostarczone przez producenta, a potem każda strona wskazuje kogoś innego. W dobrze napisanym kontrakcie powinno być jasno, kiedy zaczyna się okres ochrony, co obejmuje, ile trwa reakcja i kto płaci za demontaż oraz ponowny montaż.

  • określ datę startu od odbioru końcowego albo od podpisania protokołu bez zastrzeżeń, jeśli tak chcecie liczyć okres ochrony;
  • zapisz osobno gwarancję na roboty, materiały i urządzenia, bo awaria pompy, okna albo stali nie zawsze ma tę samą logikę odpowiedzialności;
  • wpisz termin reakcji na zgłoszenie, na przykład 3-7 dni, oraz termin usunięcia wady, na przykład 14-30 dni, zależnie od sezonu i skali problemu;
  • dopisz, że gwarancja nie ogranicza rękojmi, bo to jedna z najczęstszych luk w słabych wzorach umów;
  • ustal zabezpieczenie finansowe, najczęściej kaucję gwarancyjną na poziomie 5-10 procent wynagrodzenia albo gwarancję bankową czy ubezpieczeniową;
  • przesądź odpowiedzialność za podwykonawców, żeby wykonawca główny nie przerzucał sporu na kolejny podmiot.

W praktyce spotyka się okresy ochrony od 36 do 60 miesięcy, a przy robotach konstrukcyjnych często pojawia się 60 miesięcy. To nadal nie jest automatyczny standard dla każdego kontraktu prywatnego, więc sam czas trwania bez dobrego opisu zakresu niewiele daje. Dla mnie ważniejsze od długości jest to, czy umowa przewiduje realny tryb naprawy, a nie tylko ogólną deklarację dobrej woli.

Jeżeli w dokumentach pojawia się zapis, że „wszystko zostanie ustalone później”, to zwykle znaczy, że spór został odłożony, a nie rozwiązany. W budownictwie odroczenie bywa kosztowne, bo jedna źle opisana wada może zatrzymać kolejne etapy prac albo wymusić poprawki już po wykończeniu.

Jak zgłosić wadę i przygotować dowody

Gdy wada już wyszła, liczy się szybkość i forma zgłoszenia. Telefon bywa wygodny, ale w sporze prawie niczego nie dowodzi, więc ja zawsze równolegle wysyłam wiadomość mailową albo pismo z potwierdzeniem odbioru. Najlepiej od razu załączyć zdjęcia, opis miejsca i informację, czy problem wpływa na bezpieczeństwo albo dalsze roboty.

  1. Opisz wadę konkretnie: gdzie jest, jak wygląda, od kiedy ją widać i czy się powiększa.
  2. Dodaj zdjęcia z datą, miarką lub innym punktem odniesienia, żeby nie było dyskusji, jak duży jest problem.
  3. Nie zasypuj rysy ani nie naprawiaj wszystkiego przed oględzinami, chyba że trzeba zabezpieczyć budynek przed dalszą szkodą.
  4. Poproś o oględziny i protokół z ustaleniami, bo to często porządkuje spór szybciej niż wymiana maili.
  5. Jeśli wykonawca bagatelizuje problem, zleć niezależną opinię techniczną; koszt takiej ekspertyzy zwykle zaczyna się od kilkuset złotych i przy bardziej złożonych sprawach rośnie do kilku tysięcy.

Przy konstrukcji szczególnie przydają się odkrywki, czyli miejscowe odsłonięcia warstw materiału, oraz pomiary geodezyjne lub badania betonu. To nie są działania na pokaz, tylko na dowód - a dowód w sporze o budynek bywa wart więcej niż najdłuższa korespondencja. Jeśli wykonawca próbuje przeciągać sprawę, dokumenty są jedynym sensownym hamulcem.

Co sprawdzić przed odbiorem, gdy konstrukcja jest jeszcze świeża

Przed podpisaniem odbioru nie patrzę wyłącznie na to, czy budynek „stoi”. Patrzę, czy da się później bez sporu udowodnić, co zostało odebrane, w jakim stanie i z jakimi zastrzeżeniami. Na etapie stanu surowego jeden dobrze opisany protokół często robi większą różnicę niż późniejsza długa wymiana pism.

  • zgodność z projektem i dziennikiem budowy;
  • piony, poziomy i wymiary najważniejszych elementów nośnych;
  • świeże rysy, zawilgocenia, wykwity i ślady przecieków;
  • komplet protokołów, kart materiałowych i dokumentacji zdjęciowej;
  • lista usterek z terminem ich usunięcia, a nie ogólne „do poprawy”.

Przy stanie surowym warto zachować prostą zasadę: nie podpisywać dokumentów „bez zastrzeżeń”, jeśli problem widać gołym okiem albo trzeba go jeszcze sprawdzić technicznie. Jasny protokół, dobrze opisana wada i konsekwentne pilnowanie terminów sprawiają, że rękojmia i gwarancja przestają być abstrakcją, a stają się realnym narzędziem porządkowania budowy.

FAQ - Najczęstsze pytania

Rękojmia wynika z przepisów prawa i chroni przed wadami przez 5 lat od wydania obiektu. Gwarancja to dodatkowe zobowiązanie wykonawcy, którego zakres i czas trwania zależą od umowy lub dokumentu gwarancyjnego.

Najgroźniejsze są wady zbrojenia, betonu, muru oraz połączeń między elementami. Mogą to być pęknięcia stropów, ścian nośnych, odchyłki geometryczne czy źle wykonane wieńce i nadproża, wpływające na nośność i bezpieczeństwo.

Dla nieruchomości ochrona z tytułu rękojmi trwa co do zasady 5 lat od daty wydania obiektu. Oznacza to, że odpowiedzialność wykonawcy nie kończy się wraz z odbiorem, lecz obejmuje wady ujawnione w tym okresie.

Wadę należy zgłosić pisemnie (mailowo lub listem poleconym), dołączając zdjęcia, opis problemu i informację o jego wpływie na bezpieczeństwo. Ważne jest, aby nie naprawiać wady przed oględzinami i protokołem ustaleń.

Umowa powinna precyzować datę startu ochrony, zakres gwarancji (roboty, materiały), terminy reakcji i usunięcia wad, a także zabezpieczenie finansowe (kaucja gwarancyjna). Ważne, by gwarancja nie ograniczała rękojmi.
