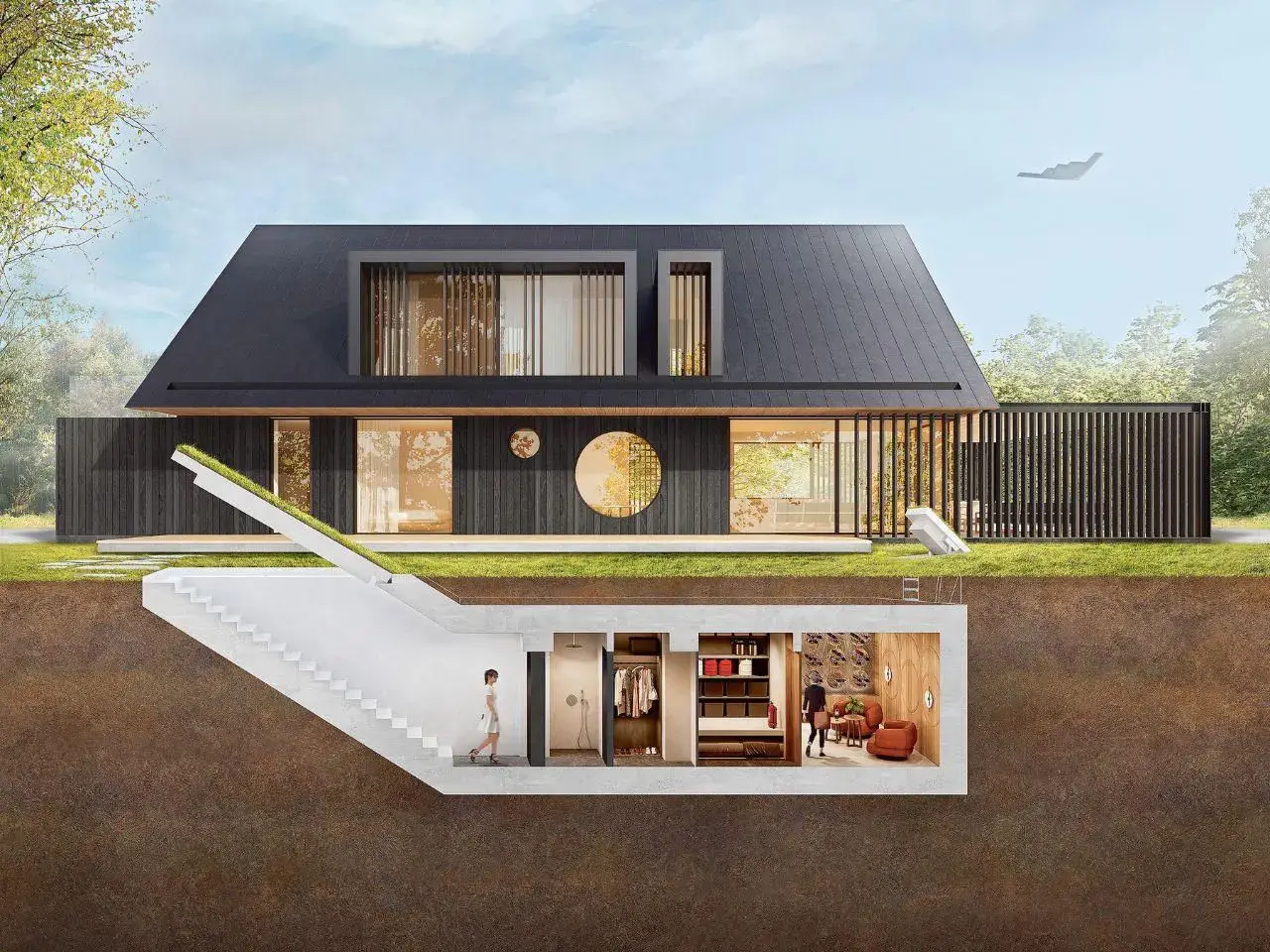

Budowa przydomowego schronienia to nie jest zakup „na wszelki wypadek” z jednego katalogu, tylko decyzja między trzema różnymi poziomami ochrony: prostym ukryciem, pełnym schronem i adaptacją istniejącej piwnicy. W praktyce najwięcej kosztują nie same mury, lecz ziemia, izolacja, wentylacja i bezpieczny dostęp. W tym tekście rozbijam temat na konkretne warianty, realne widełki kosztów, najważniejsze oszczędności i formalności obowiązujące w Polsce w 2026 roku.
Najważniejsze rzeczy do ustalenia przed budową
- Najtańszy sensowny wariant to zwykle adaptacja istniejącej piwnicy albo małe ukrycie doraźne, a nie pełny schron od zera.
- W Polsce w 2026 roku małe obiekty ochronne do 35 m2 są traktowane dużo prościej formalnie niż jeszcze niedawno, ale projekt nadal musi być technicznie przemyślany.
- Nie warto oszczędzać na hydroizolacji, wentylacji, wejściu awaryjnym i konstrukcji - to są elementy, które decydują o realnej ochronie.
- Wysoki poziom wód gruntowych, słaby dojazd i ciasna działka potrafią podnieść koszt bardziej niż sam wybór materiału.
- Jeśli budżet jest ograniczony, najlepiej zacząć od prostego, mniejszego układu i dopiero potem rozbudowywać wyposażenie.
Najpierw rozróżnij, co chcesz zbudować
Ja zawsze zaczynam od prostego pytania: czy potrzebujesz ochrony przed odłamkami i falą uderzeniową, czy także przed skażeniem i dymem. Od tego zależy, czy mówimy o ukryciu doraźnym, o pełnym schronie, czy o zwykłej piwnicy, która tylko częściowo przejmuje funkcję ochronną.
| Wariant | Co daje | Orientacyjny koszt | Kiedy ma sens |
|---|---|---|---|
| Adaptowana piwnica | Najprostsza ochrona przed skutkami krótkotrwałego zagrożenia, jeśli konstrukcja jest sucha i stabilna | Kilkadziesiąt tysięcy złotych, czasem więcej przy wzmocnieniach | Gdy piwnica już istnieje i nie wymaga ciężkich prac ziemnych |
| Ukrycie doraźne | Ochrona bez pełnej hermetyczności, prostsza i tańsza od schronu | Około 120-250 tys. zł | Gdy priorytetem jest rozsądny budżet i szybkie schronienie przy domu |
| Mały schron do 35 m2 | Pełniejsza ochrona, lepsza kontrola powietrza i szczelności | Około 200-400 tys. zł | Gdy chcesz budować od zera i zależy ci na wyższym poziomie bezpieczeństwa |
| Wersja pod klucz | Obiekt z wyposażeniem, instalacjami i wyższym komfortem użytkowania | 350 tys. zł i więcej | Gdy schron ma działać też jako zapasowe miejsce pobytu przez dłuższy czas |
Wniosek jest prosty: jeśli ktoś obiecuje pełny obiekt ochronny za kwotę porównywalną z ogrodową altaną, to zwykle skraca definicję, a nie koszt. Z tej tabeli widać też coś ważniejszego niż same liczby: najtańsza wersja to prawie zawsze ta, która korzysta z tego, co już stoi na działce. Dopiero po tym rozróżnieniu ma sens rozmowa o oszczędnościach.
Ile kosztuje tani schron przydomowy i gdzie kończy się oszczędność
Na placu budowy nie ma cudów: najdroższe bywają rzeczy, których nie widać po zasypaniu. Sama skorupa z betonu nie robi jeszcze bezpiecznego obiektu, jeśli nie ma poprawnego wykopu, odwodnienia, drzwi, wentylacji i sensownego wejścia. Dlatego w praktyce nowy, mały obiekt ochronny rzadko zaczyna się od kwot „dla każdego”, a przy większym standardzie bardzo szybko zbliża się do ceny małego mieszkania.
| Co podbija cenę | Dlaczego kosztuje | Na czym widać różnicę |
|---|---|---|
| Wykop i wywóz urobku | Im trudniejszy grunt i głębsze posadowienie, tym więcej robót ziemnych | Ceny rosną przy małej działce i słabym dojeździe |
| Wysoki poziom wód gruntowych | Wymusza mocniejszą hydroizolację i często dodatkowy drenaż | To jeden z najczęstszych powodów, dla których „tani” projekt przestaje być tani |
| Filtrowentylacja i szczelność | To nie jest zwykła kratka wentylacyjna, tylko układ projektowany pod bezpieczeństwo | Różnica między schronem a zwykłą piwnicą |
| Wejście awaryjne | Wymaga miejsca, zabezpieczenia i osobnych rozwiązań konstrukcyjnych | Zwiększa koszt, ale mocno podnosi sens całego obiektu |
| Transport i montaż prefabrykatów | Prefabrykacja skraca budowę, ale nie usuwa kosztów logistyki | Dźwig, ciężki transport i przygotowanie terenu |
Jeśli widzę ofertę „schronu” za podejrzanie niską kwotę, od razu sprawdzam, co jest w niej pominięte: wykop, izolacja, wentylacja, drzwi, projekt, montaż czy tylko wykończenie. Właśnie tam najczęściej ukrywa się różnica między realnym obiektem ochronnym a drogą piwniczką z dobrym marketingiem. Z tej perspektywy najrozsądniej jest ciąć zakres, a nie bezpieczeństwo.
Na czym można oszczędzić, a czego nie ruszałbym
Ja w takich projektach rozdzielam budżet na dwie grupy. Pierwsza to elementy, które można uprościć bez dużej szkody dla funkcji obiektu. Druga to rzeczy, których nie wolno obniżać, bo potem płaci się dwa razy: najpierw przy budowie, a potem przy naprawach albo wymianie.
Oszczędności, które mają sens
- Mniejsza powierzchnia. Dla 2-4 osób nie trzeba od razu planować dużego obiektu, jeśli ma służyć głównie na czas kryzysu.
- Prefabrykowany korpus. Skraca czas budowy i redukuje część robocizny, choć wymaga dobrego planu transportu.
- Proste wykończenie. Gładkie, trwałe ściany i podłoga są ważniejsze niż dekoracje.
- Etapowanie wyposażenia. Część mebli, zapasów i systemów awaryjnych można dołożyć później.
- Wykorzystanie istniejącej piwnicy. To często najtańszy punkt startowy, jeśli konstrukcja jest sucha i nośna.
Przeczytaj również: Mur oporowy z bloczków betonowych - jak uniknąć błędów przy budowie?
Cięcia, które zwykle kończą się problemami
- Hydroizolacja. To warstwa chroniąca obiekt przed wodą; jeśli tu oszczędzisz, wilgoć bardzo szybko pokaże, kto miał rację.
- Drenaż. Jeśli grunt pracuje na niekorzyść budynku, bez odprowadzenia wody pojawiają się zawilgocenia i przecieki.
- Wentylacja i filtrowentylacja. To system wymiany i oczyszczania powietrza, a nie ozdobny detal techniczny.
- Drzwi i właz. Tanie, lekkie rozwiązania zwykle nie dają takiej odporności, jakiej ludzie oczekują od schronienia.
- Wyjście awaryjne. Jeden punkt wejścia to za mało, jeśli chcesz, by obiekt miał sens w realnym zagrożeniu.
- Projekt konstrukcyjny i analiza gruntu. Oszczędność na starcie często kończy się droższą korektą na etapie robót ziemnych.
Gdy budżet jest napięty, najbezpieczniej jest przyjąć zasadę: najpierw sprawność, potem estetyka. To prowadzi prosto do środka obiektu, bo właśnie tam widać, czy inwestycja działa, czy tylko dobrze wygląda na rzucie.

Co musi działać w środku, żeby oszczędność nie obróciła się przeciwko tobie

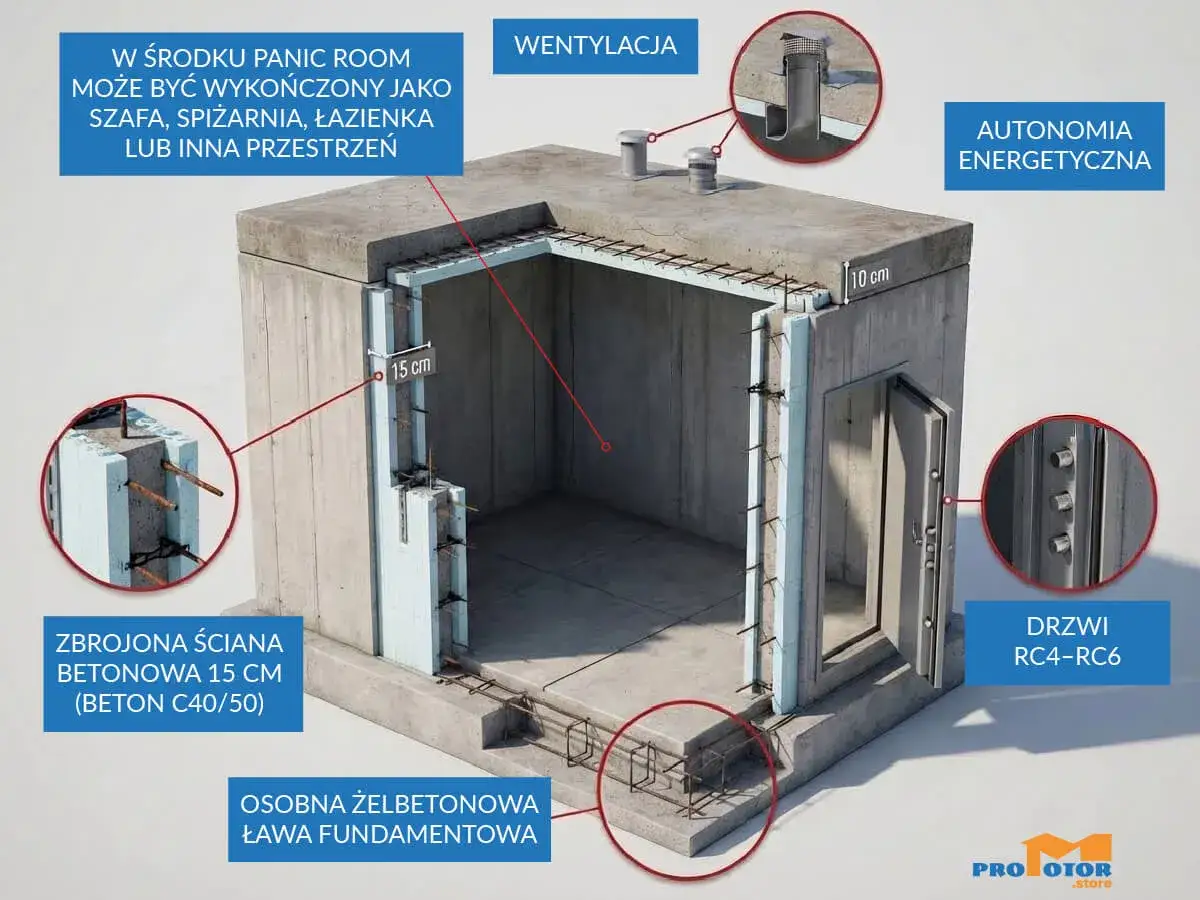

W dobrze zaprojektowanym obiekcie ochronnym nie ma „dodatków” i „podstawy” w sensie marketingowym. Są tylko elementy krytyczne i elementy wygody. Jeśli zrozumiesz tę różnicę, łatwiej rozdzielisz pieniądze. Her-metyzacja to uszczelnienie obiektu przed przenikaniem powietrza, wody i dymu, a filtrowentylacja to układ, który wymienia powietrze i jednocześnie je oczyszcza. Bez tych dwóch rzeczy schron zaczyna przypominać zwykłą podziemną izbę.
| Element | Po co jest | Na co zwrócić uwagę |
|---|---|---|
| Konstrukcja nośna | Przenosi obciążenia gruntu i daje odporność całej bryle | Żelbet i zbrojenie muszą być dobrane przez projektanta, nie „na oko” |
| Hydroizolacja i drenaż | Chronią przed wodą gruntową i zalaniem po deszczu | Tu błędy wychodzą najdrożej, bo naprawa po zasypaniu jest trudna |
| Wentylacja / filtrowentylacja | Zagwarantowana wymiana powietrza i ograniczenie wpływu skażeń | Potrzebny jest sensowny układ nawiewu, wywiewu i możliwość odcięcia zewnętrznego powietrza |
| Wejście i wyjście awaryjne | Umożliwiają bezpieczne opuszczenie obiektu przy zablokowanym głównym wejściu | Jedno wejście to za mało, jeśli mówimy o obiekcie ochronnym, a nie piwnicy gospodarczej |
| Zasilanie awaryjne | Podtrzymuje oświetlenie, wentylację i podstawowe urządzenia | Nie musi być rozbudowane, ale musi być przewidziane od początku |
| Minimalne wyposażenie | Woda, apteczka, radio, środki sanitarne i miejsce do siedzenia lub spania | Dla 4 osób planuję co najmniej 36 litrów wody tylko na 3 dni picia, bez higieny |
Przy takim podejściu łatwo też oddzielić sensowne oszczędności od zbędnych wydatków. Drogi ekran dotykowy nie poprawi bezpieczeństwa tak jak poprawnie dobrany nawiew, a wygodna zabudowa wnętrza nie zastąpi suchego gruntu i szczelnych przejść. Zanim jednak coś zbudujesz, trzeba jeszcze sprawdzić formalności, bo w 2026 roku temat przestał być „szarą strefą” budowlaną.
Formalności w Polsce w 2026 roku i czego pilnować przed startem
W 2026 roku przydomowe obiekty ochronne mają już dużo bardziej uporządkowane ramy niż wcześniej. W praktyce dla małych budowli ochronnych do 35 m2 przewidziano uproszczoną ścieżkę, ale to nie znaczy, że można zacząć kopać bez planu. Dla mnie najważniejsze jest to, że schron i ukrycie doraźne nie są jednym pojęciem: schron jest konstrukcją zamkniętą i hermetyczną, a ukrycie doraźne ma prostszy, niehermetyczny charakter.
Przed wejściem w roboty sprawdzam zawsze te rzeczy:
- zgodność z miejscowym planem zagospodarowania albo warunkami zabudowy,
- warunki gruntowo-wodne na działce,
- możliwość wykonania bezpiecznego wejścia i wyjścia awaryjnego,
- odległość od istniejących mediów, drzew i sąsiednich fundamentów,
- to, czy obiekt ma być wolnostojący, czy częściowo powiązany z domem lub piwnicą.
W praktyce nie ma sensu traktować zgłoszenia jako formalności „na końcu”. Najpierw trzeba mieć koncepcję i projekt techniczny, bo inaczej łatwo stworzyć obiekt, którego nie da się ani poprawnie wykonać, ani bezpiecznie użytkować. Po formalnościach zostaje już tylko jeden element, który najczęściej decyduje o cenie bardziej niż sam projekt: miejsce na działce.
Gdzie taki obiekt ma sens na działce
Najtańsza lokalizacja to nie ta najładniejsza, tylko ta, która wymaga najmniej wykopu, najmniej odwodnienia i najmniej kombinowania z dojazdem sprzętu. Jeżeli po deszczu w planowanym miejscu stoi woda, koszty rosną natychmiast. Jeśli koparka i samochód z prefabrykatem nie mają wygodnego wjazdu, płaci się nie tylko za roboty, ale też za logistykę.
| Lokalizacja | Plus | Minus |
|---|---|---|
| Przy domu lub przy istniejącej piwnicy | Krótszy dostęp, łatwiejsze połączenie z budynkiem | Trzeba uważać, by nie osłabić fundamentów |
| Pod tarasem albo garażem | Można wykorzystać istniejącą zabudowę i ograniczyć widoczność obiektu | Wymaga bardzo dobrego projektu konstrukcyjnego |
| W bocznej części ogrodu | Łatwiejszy wykop i często prostsze rozmieszczenie techniczne | Dłuższy przebieg wejścia i instalacji |
| W niskim punkcie działki | Pozornie wygodne, bo nie trzeba dużo modelować terenu | Najgorszy wybór przy wilgoci i spływie wody |
Ja patrzę na działkę bardzo praktycznie: czy jest sucha, czy da się wjechać ciężkim sprzętem, czy nie trzeba walczyć z wodą gruntową i czy obiekt nie będzie kłócił się z fundamentami domu. To właśnie te rzeczy przesądzają, czy projekt okaże się ekonomiczny, czy zacznie puchnąć na etapie robót ziemnych. Mając to rozpisane, można sensownie ułożyć cały plan.
Jak ja bym to zaplanował przy napiętym budżecie
- Zacząłbym od sprawdzenia, czy istnieje piwnica, półpiwnica albo inna część budynku, którą da się bezpiecznie wykorzystać.
- Jeśli buduję od zera, wybrałbym mniejszy układ dla 2-4 osób zamiast od razu pełnego obiektu 35 m2.
- W pierwszym budżecie zapisałbym tylko rzeczy krytyczne: konstrukcję, hydroizolację, drenaż, wejście awaryjne i wentylację.
- Wykończenie, meble i część wyposażenia kupiłbym etapami, ale bez ruszania elementów odpowiedzialnych za szczelność i bezpieczeństwo.
- Każdą ofertę rozbiłbym na pozycje: wykop, żelbet, izolacja, drzwi, wentylacja, zasilanie i montaż, żeby zobaczyć, gdzie naprawdę ucieka pieniądz.
Najrozsądniejszy ekonomiczny wariant to nie ten, który najładniej wygląda w folderze, tylko ten, który po deszczu nadal jest suchy, po latach nadal działa i da się go utrzymać bez ciągłych napraw. Jeśli mam wskazać jedną regułę, która w tym temacie broni się zawsze, to jest ona prosta: lepiej mniejszy, dobrze zaprojektowany obiekt niż większy schron z oszczędnościami w złych miejscach.
