Dom na płycie fundamentowej zwykle wybiera się wtedy, gdy liczą się trzy rzeczy naraz: stabilne posadowienie, dobra izolacja i szybkie wejście w stan surowy. Taki fundament łączy nośną podstawę z warstwą cieplną i często z częścią instalacji, dlatego wpływa nie tylko na konstrukcję, ale też na tempo dalszych robót i późniejsze rachunki za ogrzewanie. W tym tekście pokazuję, jak ta technologia wygląda w praktyce, ile kosztuje, kiedy ma przewagę nad ławami i gdzie najłatwiej popełnić kosztowny błąd.
Najważniejsze informacje w skrócie
- Płyta fundamentowa rozkłada obciążenia na dużej powierzchni, więc dobrze sprawdza się na działkach o gorszych warunkach gruntowych.
- Typowy układ to podbudowa, izolacja termiczna o grubości ok. 15-30 cm, zbrojenie i żelbetowa płyta nośna zwykle 12-20 cm.
- Profesjonalna ekipa potrafi wykonać samą płytę w kilka dni, ale beton potrzebuje jeszcze czasu na związanie i dojrzewanie.
- W praktyce koszt dla domu 120-150 m² bywa orientacyjnie liczony w widełkach około 59,5-118 tys. zł, zależnie od wariantu i warunków działki.
- Najwięcej problemów powodują błędy w gruncie, izolacji krawędzi, przepustach instalacyjnych i pielęgnacji betonu.
Czym jest płyta fundamentowa i co odróżnia ją od ław
Płyta fundamentowa nie jest po prostu grubą posadzką. To konstrukcja nośna, która rozkłada ciężar budynku na większą powierzchnię i pracuje razem z warstwą izolacji oraz podbudową. W praktyce bywa jednocześnie fundamentem i podstawą pod parter, dlatego dobrze zaprojektowana płyta ogranicza mostki termiczne i upraszcza start dalszych prac. Ja patrzę na nią jak na element całego systemu, a nie osobny etap do odhaczenia.
Najczęściej spotykam ją w domach prostych, parterowych i energooszczędnych, ale nie tylko. Kluczowe jest badanie gruntu i sensowne dopasowanie projektu, bo sama technologia nie naprawi błędów w geotechnice. Tę przewagę najlepiej widać dopiero wtedy, gdy rozpisze się kolejne warstwy i kolejność prac.

Jak wygląda konstrukcja i kolejność prac

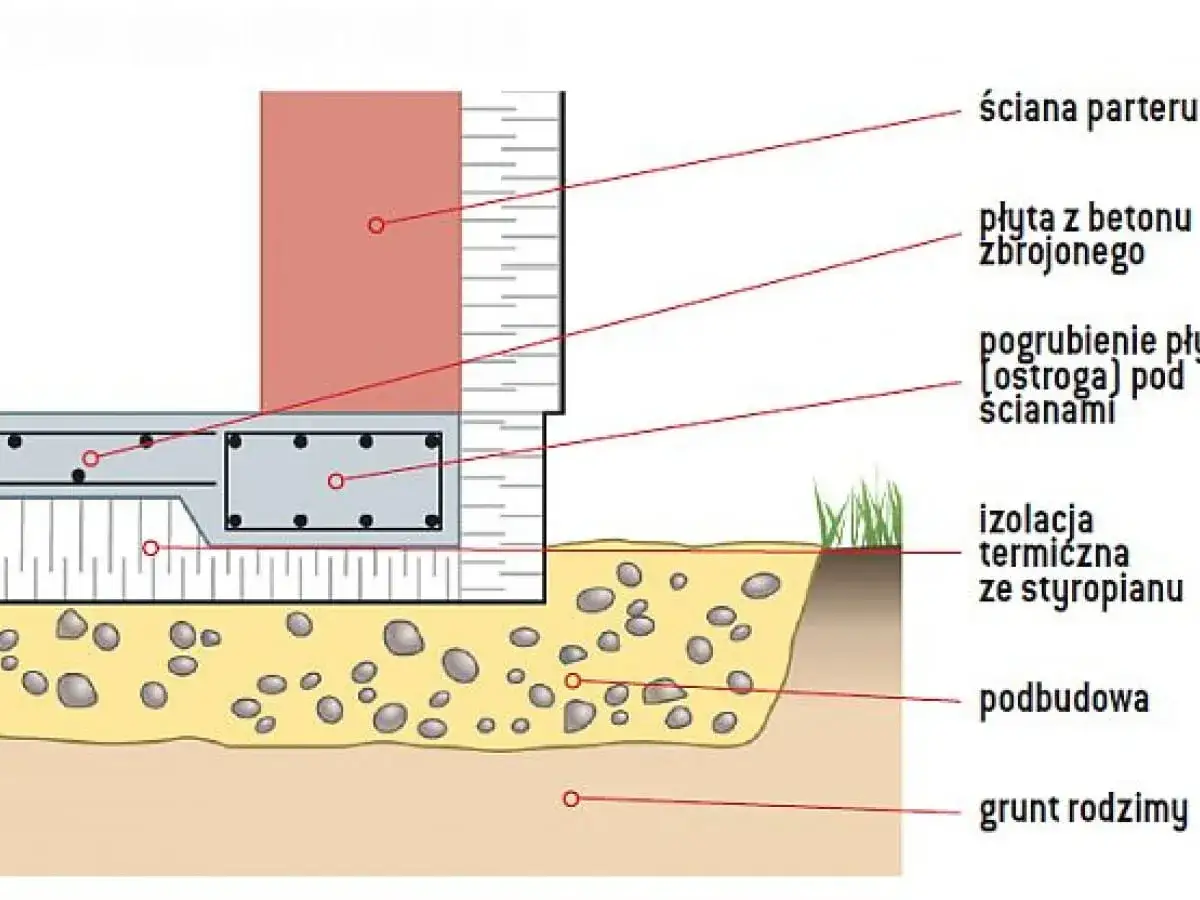

W dobrze wykonanej płycie każdy centymetr ma swoje zadanie. Najpierw przygotowuje się podłoże, potem układa warstwy izolacyjne i zbrojenie, a na końcu betonuje całość jako jedną, spójną płytę. To właśnie tu najłatwiej zobaczyć różnicę między technologią „na papierze” a technologią, która faktycznie działa na budowie.
| Warstwa lub etap | Typowe parametry | Po co jest | Na co zwrócić uwagę |
|---|---|---|---|
| Podłoże i podbudowa | Około 15-30 cm zagęszczonego kruszywa lub warstwy wyrównawczej | Stabilizuje grunt i przenosi obciążenia równomiernie | Liczy się jakość zagęszczenia, a nie samo dosypanie materiału |
| Izolacja termiczna | Zwykle 15-30 cm EPS lub XPS | Ogranicza straty ciepła i wspiera szczelność energetyczną budynku | Brzegi i styki muszą być dopracowane, bo tam najczęściej powstają mostki termiczne |
| Zbrojenie | Układ dolny i górny, dopasowany do projektu | Wzmacnia płytę i ogranicza ryzyko rys oraz pęknięć | Otulina zbrojenia musi być zachowana, czyli stal nie może leżeć zbyt blisko krawędzi betonu |
| Płyta żelbetowa | Najczęściej około 12-20 cm | Stanowi właściwy fundament i bazę pod dalszą budowę | Grubość i klasa betonu zawsze wynikają z projektu, nie z „praktyki ekipy” |
| Przepusty instalacyjne | Indywidualnie, zgodnie z projektem | Prowadzą kanalizację, wodę, prąd i inne instalacje | Po betonowaniu korekta jest trudna, więc układ trzeba sprawdzić przed wylaniem |
W praktyce kolejność prac wygląda zwykle tak: przygotowanie i zagęszczenie podłoża, wyznaczenie geometrii budynku, ułożenie elementów brzegowych i izolacji, montaż zbrojenia, rozprowadzenie instalacji, betonowanie, a później pielęgnacja świeżego betonu. To ostatnie jest często lekceważone, a właśnie tam rozstrzyga się, czy konstrukcja będzie miała odpowiednią wytrzymałość i równą geometrię. Dopiero wtedy można uczciwie ocenić, kiedy to rozwiązanie ma sens na konkretnej działce.
Kiedy płyta ma przewagę nad ławami fundamentowymi
Najczęściej pytanie nie brzmi „czy płyta działa”, tylko „czy działa lepiej w tej konkretnej sytuacji”. Ja patrzyłbym przede wszystkim na grunt, bilans energetyczny budynku i termin realizacji, bo właśnie te trzy rzeczy najczęściej przesuwają decyzję w stronę płyty albo ław.
| Sytuacja | Płyta fundamentowa | Ławy fundamentowe | Mój komentarz |
|---|---|---|---|
| Słabsza nośność gruntu | Zwykle korzystna, bo rozkłada obciążenia na większą powierzchnię | Wymaga większej ostrożności i często bardziej rozbudowanych robót ziemnych | Tu płyta często wygrywa nie ceną samego betonu, tylko mniejszym ryzykiem konstrukcyjnym |
| Wysoki poziom wód lub trudne warunki wodne | Może być bezpieczniejsza, jeśli projekt dobrze rozwiązuje izolację i odwodnienie | Bywa bardziej kłopotliwa w wykonaniu i zabezpieczeniu | Woda pod domem to nie detal, tylko czynnik, który potrafi zmienić całą technologię |
| Dom energooszczędny lub pasywny | Naturalnie wspiera szczelność i ograniczenie mostków termicznych | Da się zrobić dobrze, ale zwykle wymaga więcej warstw i staranności | Tu przewaga płyty jest bardzo praktyczna, nie tylko teoretyczna |
| Szybki harmonogram budowy | Zazwyczaj szybciej zamyka etap fundamentów | Wymaga więcej osobnych etapów | Jeśli presja czasu jest realna, płyta potrafi uratować cały plan robót |
| Dom z piwnicą lub bardzo nietypowym układem | Nie zawsze jest najlepszym wyborem | Często łatwiejsze do dopasowania do takiego projektu | To ważne ograniczenie, o którym inwestorzy czasem przypominają sobie za późno |
Jeśli miałbym to streścić bez marketingu, powiedziałbym tak: płyta ma przewagę tam, gdzie liczy się kontrola nad pracą całego układu pod budynkiem, a nie tylko najniższa cena jednego etapu. Nie wybierałbym jej automatycznie do każdego projektu, ale przy trudniejszym gruncie i dobrej izolacyjności domu często jest po prostu rozsądniejsza. Z tego wynika także koszt, który trzeba czytać szerzej niż samą cenę betonu i stali.
Koszt, tempo i co naprawdę składa się na wycenę
Przy tej technologii cena nie kończy się na betonie. Wycena obejmuje jeszcze przygotowanie gruntu, podbudowę, izolację, zbrojenie, przepusty instalacyjne, robociznę i często także ogrzewanie podłogowe. Dlatego porównywanie samego metrażu bez rozbicia kosztów zwykle prowadzi do mylnych wniosków.
Według zestawienia Budujemy Dom dla domu o powierzchni 120-150 m² orientacyjny koszt całej płyty mieści się mniej więcej między 59,5 a 118 tys. zł, a ogrzewanie podłogowe w płycie może dołożyć kolejne 8-15 tys. zł. To widełki, nie oferta rynkowa, ale dobrze pokazują skalę rozrzutu między prostym a bardziej wymagającym wariantem.
| Element wyceny | Orientacyjny koszt | Co najbardziej go zmienia |
|---|---|---|
| Roboty ziemne | 3 000-7 000 zł | Rodzaj gruntu, zakres wymiany, dostęp sprzętu |
| Podbudowa | 5 000-10 000 zł | Grubość warstwy, konieczność dodatkowego zagęszczania |
| Izolacja termiczna | 15 000-30 000 zł | Grubość EPS/XPS, detale brzegowe, wymagania energetyczne |
| Hydroizolacja | 1 500-3 000 zł | Poziom wód, projekt zabezpieczenia przeciwwilgociowego |
| Zbrojenie | 8 000-15 000 zł | Układ prętów, obciążenia budynku, ilość stali |
| Beton | 10 000-18 000 zł | Objętość płyty, klasa betonu, lokalny rynek |
| Instalacje podposadzkowe | 2 000-5 000 zł | Zakres kanalizacji, podejść wodnych i elektrycznych |
| Robocizna | 15 000-30 000 zł | Doświadczenie ekipy, termin, skomplikowanie projektu |
| Ogrzewanie podłogowe w płycie | +8 000-15 000 zł | Liczba obiegów, sterowanie, układ pomieszczeń |
Jak podaje Parati, profesjonalna ekipa zwykle zamyka wykonanie płyty w przedziale od 4 do 12 dni roboczych, licząc od przygotowania gruntu do betonowania. To szybkie, ale nie myl tego z pełną gotowością do dalszych prac: beton potrzebuje jeszcze czasu na związanie i dojrzewanie, więc harmonogram stanu surowego trzeba ułożyć z zapasem. Kiedy te pozycje są źle dopilnowane, oszczędność z wyceny znika bardzo szybko.
Najczęstsze błędy, które psują efekt
W tej technologii najdroższe są nie materiały, tylko niedokładność. Z mojego punktu widzenia większość problemów bierze się nie z samej płyty, ale z pośpiechu, złej kolejności robót albo próby oszczędzania na elementach, których potem nie da się już łatwo poprawić.
- Brak badań geotechnicznych - bez wiedzy o gruncie projektant pracuje trochę po omacku, a to zwiększa ryzyko niedopasowania podbudowy i zbrojenia.
- Słabo zagęszczona podbudowa - płyta może wtedy pracować nierówno, a skutkiem bywają rysy i lokalne osiadania.
- Źle dopracowana izolacja krawędzi - właśnie na obrzeżach najłatwiej o mostek termiczny, czyli miejsce ucieczki ciepła.
- Chaotyczne przepusty instalacyjne - jeśli instalacje nie są rozplanowane wcześniej, później pojawiają się kompromisy, których lepiej było uniknąć.
- Za szybkie obciążanie świeżego betonu - beton wygląda „gotowo”, ale technicznie nadal dojrzewa i potrzebuje pielęgnacji.
- Zmiany projektu w ostatniej chwili - przy płycie taka korekta jest dużo trudniejsza niż przy bardziej rozdzielonych etapach fundamentowania.
Najbardziej zdradliwy błąd? Ocenianie jakości płyty po tym, jak wygląda z wierzchu. O sukcesie decydują rzeczy schowane pod betonem: zagęszczenie, szczelność warstw, układ zbrojenia i dokładność instalacyjna. Jeśli te elementy są zrobione dobrze, problemów jest zwykle mniej niż inwestor zakłada na starcie. Na końcu zostaje jeszcze pytanie, co płyta zmienia w dalszym prowadzeniu budowy.
Jak płyta porządkuje dalszy stan surowy
Dobrze wykonana płyta daje coś, czego nie widać na zdjęciach z budowy: przewidywalny старт całego domu. Ściany startują z równego poziomu, łatwiej utrzymać geometrię otworów i progów, a instalacje podposadzkowe są już w dużej mierze zaplanowane. To właśnie dlatego ta technologia tak dobrze pasuje do budowy nastawionej na porządek, a nie na późniejsze poprawki.
- mniej warstw do wykonania później, bo część pracy dzieje się już w fundamencie;
- łatwiejsze prowadzenie instalacji, zwłaszcza kanalizacji i ogrzewania podłogowego;
- lepsza kontrola poziomów przed wznoszeniem ścian nośnych;
- mniejsze ryzyko mostków termicznych w strefie przyziemia;
- bardziej przewidywalne przejście z fundamentu do stanu surowego otwartego.
Jeśli projekt i wykonanie są spójne, to właśnie tutaj widać prawdziwą wartość płyty: nie w samym betonie, tylko w tym, że dalsza budowa jest prostsza, czytelniejsza i mniej podatna na kosztowne korekty. Dla inwestora oznacza to zwykle mniej nerwów, krótszy front robót i lepszą bazę pod resztę domu.
